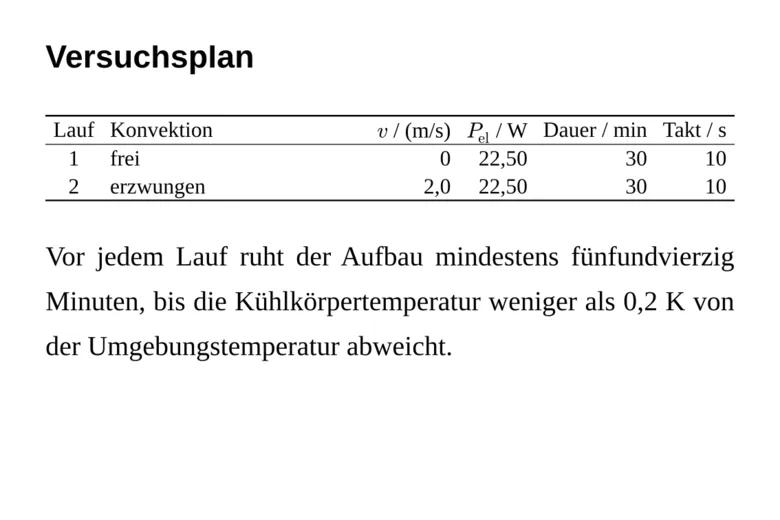

5.1 Aufheizkurven

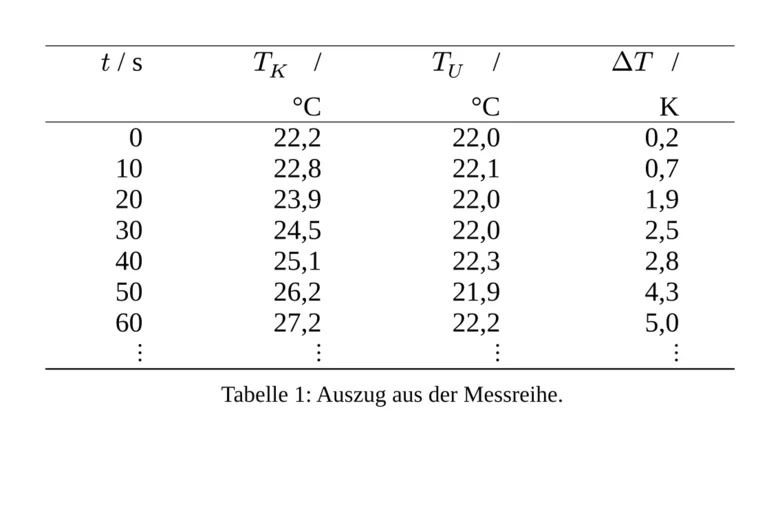

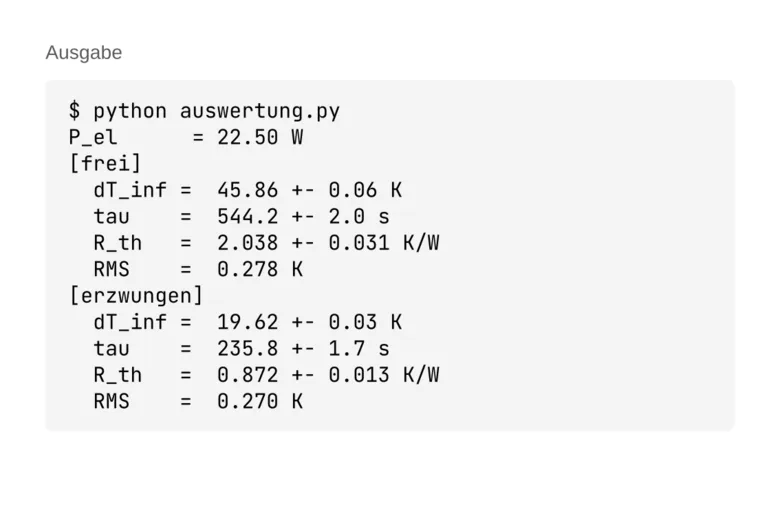

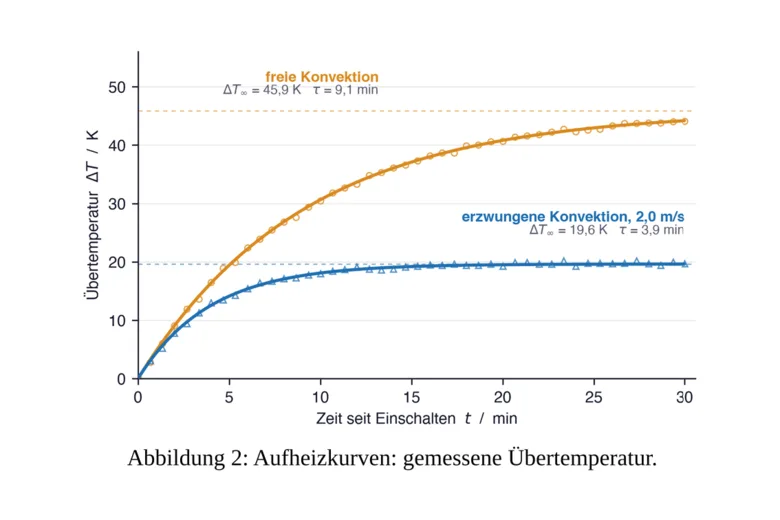

Bei freier Konvektion erreicht die Übertemperatur einen Endwert von 45,9 K, unter erzwungener Konvektion von 19,6 K.
- freie Konvektion45,9 K
- erzwungen, 2,0 m/s19,6 K

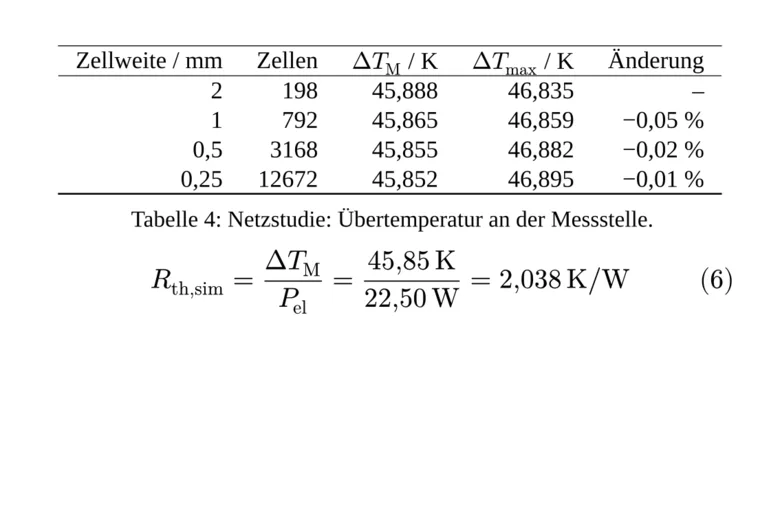

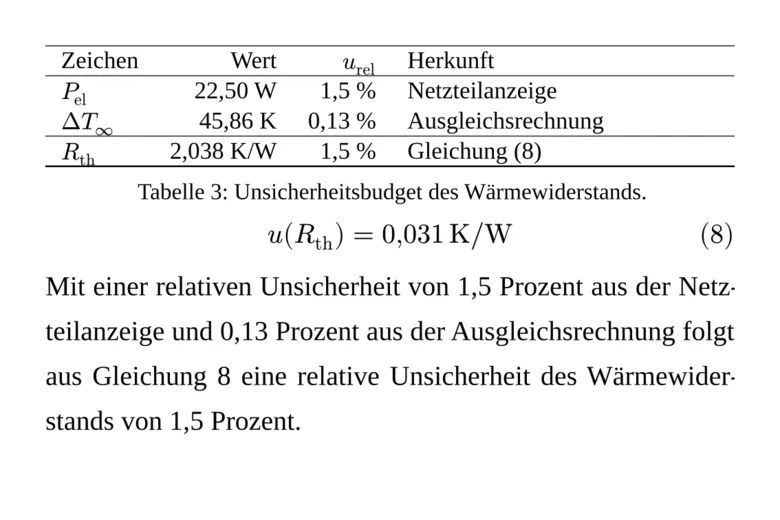

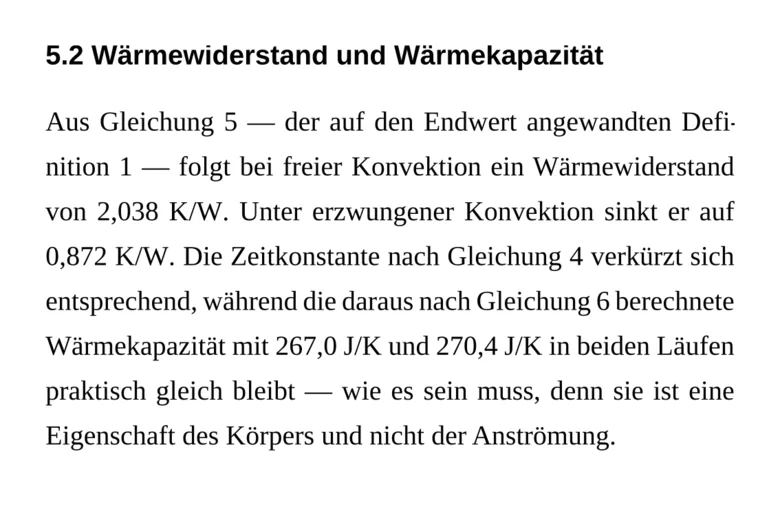

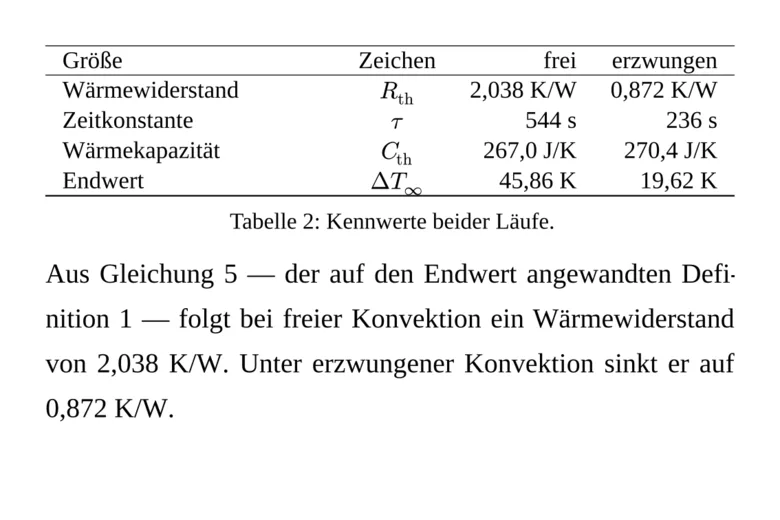

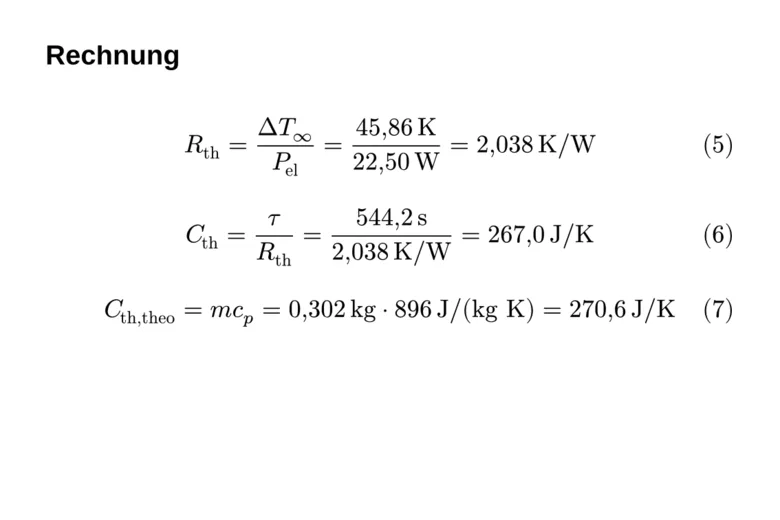

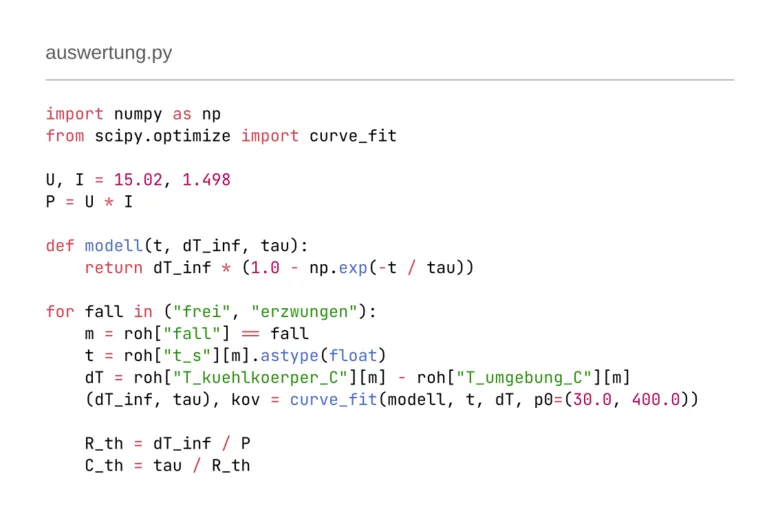

Aus der Ausgleichsrechnung folgt bei freier Konvektion ein Wärmewiderstand von 2,038 K/W.
